BIM-технологии в строительстве: от концепции до эксплуатации

lazy picture
СОДЕРЖАНИЕ:

1. Что такое BIM и ТИМ: суть технологии и ключевые принципы
2. BIM vs традиционное проектирование: сравнение подходов
3. Уровни детализации LOD: что означают и как применять
4. Разработка BIM-модели: этапы от эскиза до эксплуатационной модели (As-built)
5. От цифрового прототипа к цифровому двойнику
6. Внедрение BIM-технологий: пошаговая дорожная карта для компании
7. Кейс: Разработка комплексной BIM-модели крупного производственно-складского комплекса
8. Кейс: Разработка цифровой модели (ЦИМ АГР) для крупного делового комплекса в Москве
9. FAQ: ответы на главные вопросы о BIM



BIM-проектирование и ТИМ-технологии перестали быть опцией для продвинутых компаний и стали нормой российского строительного рынка. С 2022 года применение ТИМ обязательно для объектов капитального строительства федерального значения, а с 2 апреля 2026 года в Москве без цифровой модели в формате IFC невозможно получить свидетельство об утверждении архитектурно-градостроительного решения (АГР). Обязательность ТИМ — не самоцель. Технология меняет саму логику работы над объектом: от проектирования до эксплуатации.

Несмотря на регуляторное давление, многие компании до сих пор воспринимают BIM как дорогую 3D-визуализацию. На практике информационная модель — это единый цифровой источник правды, где каждая стена несет данные о марке бетона, каждый клапан — о сроке службы, а каждое изменение архитектором мгновенно обновляет сметы, спецификации и чертежи у всех смежников. Правильное внедрение BIM сокращает количество коллизий на 40–60% еще на стадии проекта, уменьшает непредвиденные затраты на стройке на 15–25 % и окупается уже на 2–3-м объекте.

В этой статье — обзор по информационному моделированию зданий: от базовых понятий и уровней детализации LOD до пошаговой дорожной карты внедрения, обзора российского ПО и разбора реальных кейсов.

Вы узнаете:

  • чем BIM отличается от привычного чертежного проектирования и почему это не «просто 3D»;
  • какие уровни детализации LOD нужны на каждой стадии проекта и как их прописать в BIM-задании;
  • как проходит разработка модели от эскиза (LOD 100) до эксплуатационной модели (LOD 500) — с коллизионной проверкой, координацией и типичными ошибками;
  • какие BIM-стандарты действуют в России и как подготовить модель для экспертизы;
  • как внедрение BIM выстроить пошагово: от аудита текущего состояния до масштабирования на все проектные группы;
  • как на практике работает BIM-проектирование промышленных объектов;
  • как проходит моделирование в Москве под требования ДГП.

Статья ориентирована на руководителей проектных организаций, ГИПов и ведущих инженеров, BIM-менеджеров и заказчиков, которым важно разобраться в деталях: за счет чего достигается экономический эффект, как складываются процессы внедрения и как синхронизировать видение BIM между всеми участниками проекта.


1. ЧТО ТАКОЕ BIM И ТИМ: СУТЬ ТЕХНОЛОГИИ И КЛЮЧЕВЫЕ ПРИНЦИПЫ

BIM проектирование (Building Information Modeling) — это не просто 3D-модель здания, а процесс создания и управления цифровой информацией об объекте на всех этапах его жизненного цикла: от концепции до сноса. В российской практике термин ТИМ (Технология Информационного Моделирования) часто используется как аналог BIM в нормативных документах СП и постановлениях Правительства РФ.

Чем BIM отличается от обычного 3D

Главное заблуждение — путать BIM технологии с простой объемной визуализацией. Классическая 3D-модель содержит геометрию: стены, окна, лестницы. Информационная модель добавляет к геометрии данные: марку бетона, срок службы клапана, график поставок, стоимость монтажа. Каждый элемент несет в себе параметрическую «паспортную» информацию.

Три столпа BIM

  • Геометрия — пространственное расположение элементов с точностью до миллиметра.
  • Атрибутика — технические характеристики, производители, артикулы, сроки эксплуатации.
  • Временны́е и процессные связи — привязка к календарному плану (4D), сметам (5D), энергетическим расчетам (6D) и управлению эксплуатацией (7D).

Жизненный цикл модели

Три столпа BIM работают на всех этапах жизненного цикла объекта. На этапе проектирования модель — виртуальный прототип для проверки пространственных решений и энергоэффективности. На этапе строительства — инструмент управления логистикой, контроля качества и разбивки осей. На этапе эксплуатации — цифровой двойник, синхронизированный с системой автоматизации и диспетчеризации инженерных систем здания, датчиками и планами ППР (планово-предупредительных ремонтов).

Почему BIM стал стандартом

По данным отраслевых публикаций, внедрение BIM проектирования позволяет сократить количество коллизий (пересечений инженерных систем) на 40–60 % еще на стадии проекта, ускорить согласование и создать единый источник правды для всех участников стройки: заказчика, проектировщика, подрядчика и эксплуатирующей организации.


2. BIM VS ТРАДИЦИОННОЕ ПРОЕКТИРОВАНИЕ: СРАВНЕНИЕ ПОДХОДОВ


BIM в строительстве кардинально меняет логику работы проектной команды. Если классическое проектирование строится на последовательной отрисовке чертежей, то информационное моделирование работает с единой базой данных, из которой автоматически генерируются все виды документации.

Традиционный подход: линейная модель

При классическом проектировании архитектор передаёт чертежи конструктору, конструктор — инженерам ОВиК, те — электрикам. Каждый работает в своём «слое». Ошибки и пересечения выявляются на стадии экспертизы или — хуже — на стройплощадке. Исправление коллизии в бумажном проекте требует перерисовки десятков листов и повторного согласования.

BIM-подход: интегрированная модель

В среде BIM в строительстве все дисциплины работают в одной координационной модели одновременно. Система автоматически детектирует столкновения вентиляционного канала с несущей балкой и сигнализирует об этом до выпуска чертежей. Изменение высоты этажа архитектором мгновенно обновляет спецификации, сечения и сметы у всех смежников.

таблица БИМ.png
Экономический эффект

Международная практика показывает, что использование BIM снижает стоимость переделок на 30–50 %, а общие проектные затраты — на 10–20 %, способствует оптимизации материалоёмкости и точному планированию логистики. При этом первоначальные вложения в организацию BIM-процесса окупаются уже на объектах среднего масштаба площадью от 10 000 м².


3. УРОВНИ ДЕТАЛИЗАЦИИ LOD: ЧТО ОЗНАЧАЮТ И КАК ПРИМЕНЯТЬ


 LOD (Level of Development / Level of Detail) — это шкала, определяющая степень проработки элементов информационной модели на разных стадиях проектирования. Понимание уровней детализации LOD критично для заказчиков, проектировщиков и экспертов: от него зависит, какие задачи можно решать моделью на текущем этапе.

Расшифровка уровней LOD

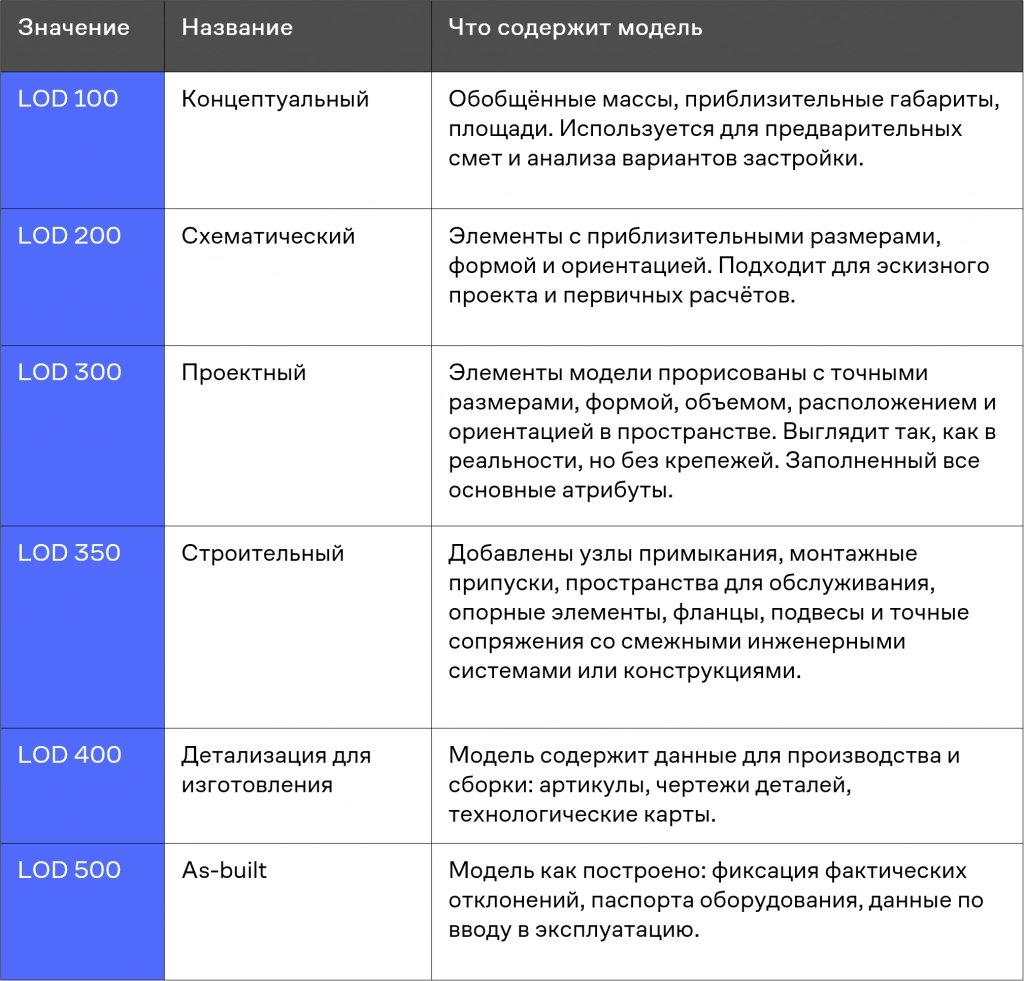

таблица БИМ 2.png
Как выбрать нужный LOD

Требования к LOD прописываются в BIM-задании (EIR — Exchange Information Requirements) ещё до начала работ. Не нужно гнаться за максимальной детализацией на ранних стадиях: LOD 400 для архитектурной концепции — избыточен и замедляет процесс. И наоборот, LOD 200 на стадии проектной документации приведёт к отказу в экспертизе.

BIM-задание (EIR): что прописать и как привязать к LOD

BIM-задание, или EIR (Exchange Information Requirements), — это техническое задание на информационную модель, которое заказчик передаёт проектировщику ещё до начала работ. Без него каждый участник проекта понимает LOD по-своему: архитектор считает, что LOD 300 — это уже рабочка, а экспертиза ждёт LOD 350.

Структура BIM-задания

1. Цель модели. Для чего она создаётся: визуализация для заказчика, коллизионный контроль, автоматический расчёт смет, передача в эксплуатацию. От цели зависит набор атрибутов и финальный LOD.

2. Масштаб и стадии.

Перечень стадий с точным указанием LOD для каждой дисциплины. Пример:

  • АР: LOD 200 на эскизе, LOD 300 на «Проекте», LOD 350 на «Рабочей документации»;
  • КР: LOD 200 → LOD 350 → LOD 400;
  • ОВ и ВК: LOD 200 → LOD 300 → LOD 350.


3. Форматы обмена. Основной формат — нативный (RVT, DWG, PLN), для передачи заказчику и в органы — IFC 4.0 с мэппингом атрибутов. Указывается также частота экспорта: раз в неделю или по окончании стадии.

4. Атрибутивные требования. Какие параметры обязательны для каждого класса элемента: марка материала, производитель, пожарный рейтинг, класс прочности. Для московских объектов — обязательные префиксы RusSet_ и RUS_.

5. Процессы координации. Регламент коллизионных проверок: кто, чем и как часто проверяет; формат BCF-отчётов; сроки устранения замечаний.

6. Требования к СОД. Где хранится единая модель, кто управляет версиями, как фиксируются изменения. Часто на этом этапе регламентируется использование конкретной платформы (например, КАПСТРОЙ), которая способна обеспечить надежное управление данными, прозрачный контроль версий и бесперебойную работу всех участников проекта в едином цифровом пространстве.

Как привязать LOD к BIM-заданию

Не нужно копировать определения LOD из стандарта — нужна матрица: строки — дисциплины, столбцы — стадии, на пересечении — требуемый LOD и перечень обязательных атрибутов. Эта матрица становится приложением к договору и снимает споры при приёмке работ.

LOD в российских нормативах

В СП 333.1325800.2017 «Здания и сооружения. Информационное моделирование» используется терминология, близкая к LOD, но с привязкой к стадиям: «Предпроектная проработка», «Проектная документация», «Рабочая документация».


4. РАЗРАБОТКА BIM-МОДЕЛИ: ЭТАПЫ ОТ ЭСКИЗА ДО ЭКСПЛУАТАЦИОННОЙ МОДЕЛИ (AS-BUILT)


Разработка BIM-модели — это не линейный процесс «нарисовал — сдал», а циклическая работа с нарастающей детализацией. Каждый этап имеет чёткие входные данные, критерии качества и результаты, которые передаются следующей стадии. Понимание этой структуры позволяет заказчику контролировать сроки, а проектировщику — не накапливать технический долг.

Этап 1. Предпроектная проработка (LOD 100–200)

На стартовом этапе создается концептуальная модель здания. Архитекторы работают с массами и приблизительными габаритами, конструкторы оценивают схему несущих элементов, инженеры — пропускную способность инженерных систем.

Что важно на этом этапе:

  • привязка к геодезической системе координат (в Москве — МСК-50, в регионах — местная СК);
  • определение единиц измерения и точности;
  • закладывание структуры файлов: разделение по дисциплинам и стадиям.

Результат — согласованная объёмно-планировочная концепция с первичными технико-экономическими показателями.

Этап 2. Проектная документация (LOD 300)

На стадии «Проект» модель обретает точную геометрию. Стены получают толщину и привязку к осям, перекрытия — отметки уровней, инженерные системы — трассировку в 3D-пространстве.

Ключевые задачи:

  • формирование помещений с атрибутами (назначение, площадь, отделка);
  • проработка несущего каркаса с привязкой к расчетным схемам;
  • первичная трассировка инженерных систем с учетом зонирования;
  • подготовка модели для экспертизы: проверка на соответствие СП 333.1325800.2017, корректность экспорта в IFC.

На этом этапе запускается коллизионный контроль между архитектурой и конструкциями. Ошибки, выявленные здесь, исправляются за минуты; на стадии рабочей документации — за часы, на стройплощадке — за дни.

Этап 3. Рабочая документация (LOD 350–400)

Модель превращается в инструмент для строительства. Добавляются узлы примыкания, монтажные припуски, отверстия и закладные детали. Инженерные системы детализируются до уровня фитингов, креплений и изоляции.

    Что происходит на этой стадии:

    • ежедневная или еженедельная координационная проверка всех дисциплин в единой модели;
    • автоматическая генерация чертежей, спецификаций и ведомостей из модели;

    Важно:
    чертежи — это производные от модели, а не самоцель. Если в модели изменилась высота этажа, все сечения, фасады и спецификации обновляются автоматически.

    Этап 4. Коллизионная проверка и координация

    Параллельно с детализацией работает процесс BIM-координации. Все разделы (АР, КР, ОВ, ВК, ЭОМ, слаботочные системы) объединяются в среде общих данных КАПСТРОЙ.

    таблица БИМ 3.png

    По итогам каждой проверки составляется BCF-отчёт (BIM Collaboration Format) с привязкой к конкретным элементам модели. Это исключает «потерю» замечаний в переписке.

    Этап 5. Эксплуатационная модель (LOD 500)

    После завершения строительства модель корректируется по фактически выполненным работам. Вносятся отклонения от проекта, паспорта оборудования, результаты испытаний систем.

    Зачем нужна as-built модель:

    • для передачи эксплуатирующей организации — как цифровой двойник;
    • для последующей реновации или реконструкции;
    • для интеграции с системами управления зданием (BMS) и планирования ППР.

    Т
    ипичные ошибки при разработке

    1. «Чертежи вперёд модели». Команда рисует чертежи в 2D, а потом «собирает» модель для галочки. Результат — рассинхронизация данных и отказ в экспертизе.

    2. Отсутствие единого координатного центра. Каждый раздел работает в своей локальной системе, и модели не совпадают при объединении.

    3. Перегрузка модели. Избыточная детализация на ранних стадиях (например, моделирование каждого самореза) приводит к «тормозам» и срыву сроков.

    4. Игнорирование атрибутики. Красивая 3D-геометрия без заполненных параметров не позволяет сформировать спецификацию и проходит экспертизу как «визуализация», а не как информационная модель.


    5. ОТ ЦИФРОВОГО ПРОТОТИПА К ЦИФРОВОМУ ДВОЙНИКУ

    Прототип и двойник

    На этапе проектирования модель — это прогноз: каким здание должно быть. После ввода в эксплуатацию она становится цифровым двойником — зеркалом реального объекта. Разница в источнике данных: прототип строится по расчётам, двойник — по фактическим измерениям, паспортам оборудования и протоколам испытаний. Эксплуатационная модель фиксирует отклонения от проекта, замены материалов и реальные габариты помещений.

    Эксплуатация: управление помещениями и BMS

    Владелец получает не чертежи, а интерактивную базу данных. Через СУИД или СОД можно оперативно получить площади, арендаторов, даты последнего ремонта по каждому помещению, расположение магистральных сетей с привязкой к координатам, паспорта оборудования со сроками замены расходников.

    Если здание оснащено системой BMS (Building Management System), цифровой двойник синхронизируется с датчиками: температура, расход электроэнергии, загрузка фильтров вентиляции. Это позволяет планировать планово-предупредительный ремонт (ППР) не по календарю, а по фактическому износу — сокращая простои и непредвиденные затраты.

    Реновация и реконструкция

    При модернизации здания или проектировании пристроек лазерное сканирование (LiDAR) создает облако точек — точную цифровую копию существующих конструкций. Оно преобразуется в BIM-модель, которая служит основой для проектирования. Без этого архитектор рискует не попасть в существующие несущие стены или инженерные магистрали, что ведет к коллизиям уже на стадии ремонта.

    Что передается заказчику как цифровой актив

    As-built модель LOD 500 передается не просто как файл. В составе цифрового актива собранного в СУИД:

    • сама модель в открытом формате (IFC) и нативных форматах;
    • XML-ведомость ТЭП и итоговые спецификации; паспорта оборудования и протоколы испытаний, привязанные к конкретным элементам модели;
    • BCF-отчёты с историей коллизий и принятыми решениями;
    • регламент обновления модели при замене оборудования или перепланировке.

    Этот актив работает десятилетия: при каждой смене арендатора, аварии коммуникаций или плановой реновации решение принимается на основе актуальных данных, а не устаревших чертежей. Подробнее о системе управления инженерными данными КАПСТРОЙ.


    6. ВНЕДРЕНИЕ BIM-ТЕХНОЛОГИЙ: ПОШАГОВАЯ ДОРОЖНАЯ КАРТА ДЛЯ КОМПАНИИ


    Внедрение BIM — это не покупка лицензий на программное обеспечение, а трансформация процессов проектирования, согласования и управления стройкой. Без четкой дорожной карты внедрение BIM технологий превращается в трату бюджета: специалисты сидят в новом софте, но по старым правилам, а эффективность не растёт.


    Этап 1. Аудит текущего состояния


    Прежде чем менять процессы, нужно понять, что происходит сейчас:

    • в каких форматах ведётся документация (DWG, PDF, Excel);
    • как организован обмен данными между архитекторами, конструкторами и инженерами;
    • какие ошибки повторяются от проекта к проекту и на какой стадии их выявляют.

    Результат аудита — матрица зрелости компании по BIM. Она показывает, какие компетенции уже есть, а какие нужно наращивать.


    Этап 2. Определение целей и KPI


    Внедрение BIM технологий должно иметь измеримый результат. Примеры KPI:

    • сокращение количества коллизий на стадии проектирования на 50%;
    • ускорение выпуска рабочей документации на 20%;
    • снижение количества замечаний экспертизы на 30%.
    Цели привязываются к конкретным ролям: BIM-менеджер, координатор, модельер, главный проектировщик.


    Этап 3. Выбор программного обеспечения и создание среды обмена данными (СОД)


    Выбор инструментов информационного моделирования определяется спецификой компании, масштабом проектов и текущей квалификацией команды. Однако приобретение лицензий на системы создания информационных моделей составляет лишь часть необходимой инфраструктуры. Без единой среды обмена данными (СОД) модели остаются в информационных «колодцах», а согласование между разделами и организациями превращается в ручную пересылку файлов.

    СОД должна обеспечивать не просто хранение, а полноценное управление информационной моделью на всех этапах жизненного цикла. Пример такой инфраструктуры — линейка решений КАПСТРОЙ. Она позволяет:

    • консолидировать данные из разных источников и форматов в едином информационном пространстве;
    • проверять модель на соответствие отраслевым стандартам, классификаторам и требованиям экспертизы;
    • настраивать ролевой доступ: внутренние специалисты, смежники, подрядчики и госрегуляторы работают с одной моделью, но видят только те данные, которые соответствуют их полномочиям;
    • выстраивать процессы обмена и согласования, включая формирование XML-отчётов в формате Минстроя для государственных регуляторов;
    • логировать все изменения в модели — кто, когда и в каком элементе внёс правки;
    • интегрироваться с системами информационного моделирования, а также с ERP, системами строительного контроля, технического документооборота и системами управления инженерными данными;
    • формировать аналитические отчеты и дашборды для управленческих решений в автоматизированном режиме.

    При выборе любой СОД критично требование — поддержка открытых форматов (IFC 4.0) и единых классификаторов. Это гарантирует, что обмен данными между участниками проекта останется бесшовным независимо от того, в каком программном обеспечении работает каждая дисциплина.


    Этап 4. Разработка стандартов и шаблонов


    Без внутренних регламентов внедрение превращается в хаос. Необходимо создать:

    • BIM-задание (EIR) — требования к модели для каждого типа объектов;
    • шаблоны файлов, библиотеки семейств, классификаторы;
    • регламент коллизионной проверки и координационных совещаний;
    • инструкции по экспорту в IFC и подготовке моделей для экспертизы.


    Этап 5. Обучение и пилотный проект


    Теоретические курсы заменяются практикой на реальном, но не самом сложном объекте. Пилот позволяет: отработать внутренние процессы; выявить узкие места в коммуникациях; сформировать первую команду BIM-евангелистов внутри компании.


    Этап 6. Масштабирование и оптимизация


    После успешного пилота процесс распространяется на все проектные группы. Вводится регулярный мониторинг качества моделей, внутренний аудит и обновление стандартов по итогам каждого проекта.


    7. КЕЙС: РАЗРАБОТКА КОМПЛЕКСНОЙ BIM-МОДЕЛИ КРУПНОГО ПРОИЗВОДСТВЕННО-СКЛАДСКОГО КОМПЛЕКСА

    О проекте

    Тип объекта: Производственно-складской корпус
    Локация: Северо-Западный регион
    Масштаб проекта: Общая площадь объекта составляет более 30 000 м2

    Вызов и задача

    При строительстве высокотехнологичных промышленных объектов критически важно минимизировать риски коллизий еще на этапе проектирования. Для перехода к строительной фазе заказчику требовалось аккумулировать проектные данные стадии «Р» в единую сквозную 3D-среду.

    Основная сложность заключалась в необходимости исключения пересечений инженерных систем, автоматизированного аудита объемов материалов и непрерывного сопровождения модели при выпуске рабочей документации в строгом соответствии с национальными стандартами СП 328.1325800.2020 и СП 333.1325800.2020. Для решения этой задачи была привлечена специализированная команда Исполнителя, обладающая глубокой экспертизой в области ТИМ/BIM-технологий.

    Ход реализации проекта

    В качестве исходных данных специалисты Исполнителя приняли проектную документацию стадии «Р» по всем разделам (АР, КМ, КЖ, инженерные системы).

    Работа строилась по следующему алгоритму:
    1. Методологическая подготовка: Определены регламенты наименования компонентов, сформирована матрица уровней проработки элементов (LOD) и заложена единая система координат для бесшовной стыковки всех разделов.
    2. Поэтапная разработка модели: На базовом этапе выполнен «подъем» геометрии архитектурных и несущих конструктивных решений. На среднем этапе элементы модели дополнены точными габаритными характеристиками оборудования и трубопроводов с учетом необходимых зон обслуживания.
    3. Высокая детализация (LOD 300): Модель полностью насыщена инженерными системами (отопление, вентиляция, водоснабжение), элементами электроснабжения, слаботочными сетями и технологическим оборудованием с внесением атрибутивных данных.
    4. Координационный аудит: Проведен автоматизированный поиск пространственных коллизий между конструктивом здания и инженерными сетями с оперативной фиксацией расхождений в отчетах.
    5. Сопровождение в период изменений: В течение четырех месяцев после сдачи итоговой модели осуществлялась ее актуализация по мере выпуска изменений рабочей документации.

    Достигнутые результаты

    • Снижение рисков на СМР: Раннее обнаружение пространственных коллизий на цифровой модели исключило необходимость дорогостоящих переделок непосредственно на строительной площадке.
    • Точность бюджетирования: Заказчик получил инструмент автоматизированного сбора проверочных спецификаций, напрямую привязанных к геометрии и атрибутам модели, что гарантирует прозрачность при закупках материалов.
    • Цифровой актив для эксплуатации: Результирующая модель передана заказчику в исходных открытых форматах, что позволяет использовать ее в качестве актуальной базы данных на протяжении всего жизненного цикла здания.


    8. КЕЙС: РАЗРАБОТКА ЦИФРОВОЙ МОДЕЛИ (ЦИМ АГР) ДЛЯ КРУПНОГО ДЕЛОВОГО КОМПЛЕКСА В МОСКВЕ

    О проекте

    Тип объекта: Многофункциональный общественно-деловой комплекс.
    Локация: г. Москва. Масштаб проекта: Общая площадь здания составляет более 120 000 кв. м.

    Вызов и задача

    В рамках подготовки к строительству масштабного коммерческого объекта в Москве перед девелопером встала задача оперативного согласования архитектурно-градостроительного облика проекта. По действующим правилам столичного региона, для получения необходимых согласований в надзорных органах инвестору требуется предоставить точную цифровую информационную модель (ЦИМ АГР) в соответствии с утвержденным совместным Распоряжением Департамента градостроительной политики и Департамента информационных технологий города Москвы № ДГП-Р-1/26/64-16-6/26.

    Основная сложность заключалась в строгом соответствии модели жестким техническим требованиям к открытому формату IFC , установленным совместным распоряжением профильных ведомств Правительства Москвы. Любая неточность в структуре файлов или атрибутах могла привести к отказу в приеме документов и переносу сроков реализации всего проекта. Для решения этой задачи была привлечена специализированная команда Исполнителя, обладающая глубокой экспертизой в области ТИМ/BIM-технологий.

    Ход реализации проекта

    В качестве исходных данных специалисты Исполнителя приняли концептуальный архитектурный альбом и проектные файлы в редактируемом формате

    Работа строилась по следующему алгоритму:

    • Технический аудит геометрии: Проверка исходных проектных файлов на коллизии и соответствие базовым геометрическим требованиям.
    • Адаптация и обогащение модели (ЦИМ АГР): Оптимизация информационной модели и наполнение элементов необходимыми атрибутивными данными в соответствии с ведомственными ТИМ-стандартами.
    • Валидация и экспорт в IFC: Тестирование структуры данных модели и ее экспорт в формат IFC с полной верификацией на отсутствие технических ошибок передачи информации.

    Благодаря отточенным внутренним процессам сложнейшая модель здания площадью свыше 120 000 м2 была полностью подготовлена, проверена и передана заказчику точно в срок — за 10 рабочих дней.

    Достигнутые результаты

    • Гарантия согласования: ТИМ-модель полностью адаптирована и отвечает регламентным требованиям столичных ведомств, что исключает риски задержек при прохождении государственных процедур.
    • Экономия времени инвестора: Быстрая подготовка модели (10 рабочих дней) позволила не прерывать график реализации проекта и вовремя перейти к следующим фазам инвестиционного цикла.
    • Технологическая надежность: Успешно решена задача структурирования сложных проектных данных под узкоспециализированные государственные форматы обмена данными.


    9. FAQ: ОТВЕТЫ НА ГЛАВНЫЕ ВОПРОСЫ О BIM

    1. Чем BIM отличается от простой 3D-модели?

    BIM-модель содержит не только геометрию, но и атрибутивные данные: материалы, производители, стоимость, сроки эксплуатации. Она является единым источником информации для всех участников стройки.

    2. Обязательно ли применение BIM в России?

    Да, для объектов федерального значения — обязательно (Постановление Правительства РФ № 1521). В Москве с 2026 года ЦИМ АГР в формате IFC стала обязательной для согласования архитектурно-градостроительных решений.

    3. Какое ПО выбрать для старта в BIM?

    Для небольших проектов подойдут nanoCAD BIM в связке с КАПСТРОЙ. Для крупных комплексных проектов - Model Studio CS и КАПСТРОЙ.TMS

    4. Что такое СОД и зачем она нужна в BIM?

    СОД (Среда Общих Данных) — единая цифровая платформа для управления моделями, документами и отчетами проекта. Она обеспечивает единый источник правды, контроль версий и ролевой доступ, снижая риски ошибок и рассинхронизации на всех этапах стройки. Пример — КАПСТРОЙ: отечественная СОД и система управления инженерными данными, которая консолидирует сведения, проверяет модели и координирует работу участников на всём жизненном цикле объекта.

    5. Сколько стоит внедрение BIM в компании?

    Стоимость зависит от масштаба: лицензии, обучение, разработка стандартов и пилотный проект. Окупаемость обычно наступает на 2–3-м объекте за счет сокращения ошибок и ускорения выпуска документации.

    6. Что такое LOD и какой уровень нужен?

    LOD (Level of Development) — степень проработки модели. Для эскизного проекта достаточно LOD 200, для рабочей документации — LOD 300–350, для стройки - LOD 400, модель As build — LOD 500.

    7. Можно ли использовать BIM при реконструкции старых зданий?

    Да. С помощью лазерного сканирования создается облако точек, которое затем преобразуется в BIM-модель. Это позволяет точно спроектировать пристройки и инженерные системы.

    8. Что такое IFC и зачем он нужен?

    IFC (Industry Foundation Classes) — открытый формат обмена BIM-данными. Он позволяет передавать модель между разными программами и предъявлять её в органы экспертизы, не привязываясь к конкретному софту.

    9. Как часто нужно обновлять BIM-модель на стройплощадке?

    В идеале — ежемесячно или поэтапно (после завершения каждого конструктивного блока). Это позволяет поддерживать актуальность «как построено» (as-built) модели.

    10. Нужен ли BIM после сдачи объекта?

    Да. Модель передается эксплуатирующей организации как цифровой двойник. Она содержит паспорта оборудования, схемы сетей и данные для планирования ремонтов.

    11. Может ли малая проектная организация работать в BIM?

    Да. Начать можно с одного пилотного проекта, Saas программ для просмотра моделей и облачных решений. Главное — выстроить внутренний регламент, а не закупать максимум ПО.
